4月29日17时38分,漳州核电3号机组反应堆厂房安全壳钢衬里首个模块顺利吊装就位,这是继2月22日3号机组核岛反应堆厂房筏基浇筑(FCD)完成后又一重大节点,为3号机组反应堆厂房主体工程及主关键路径工作打下坚实基础。

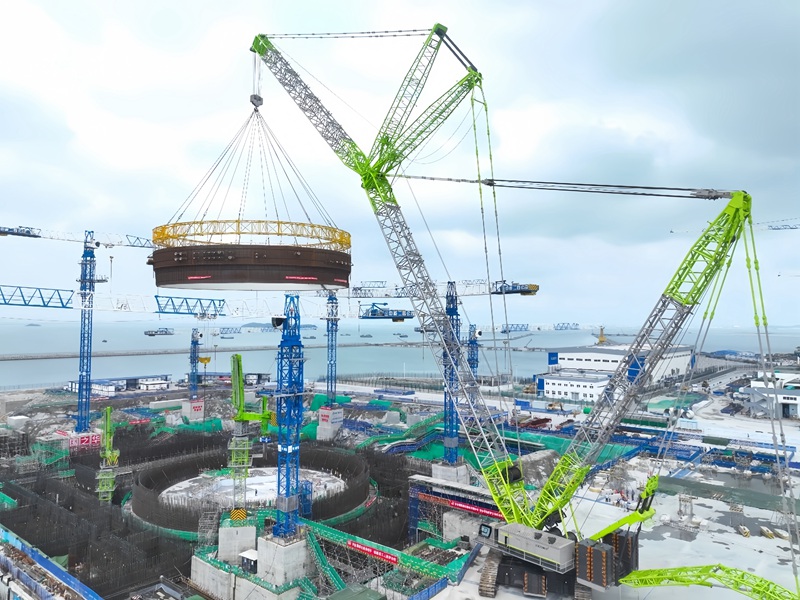

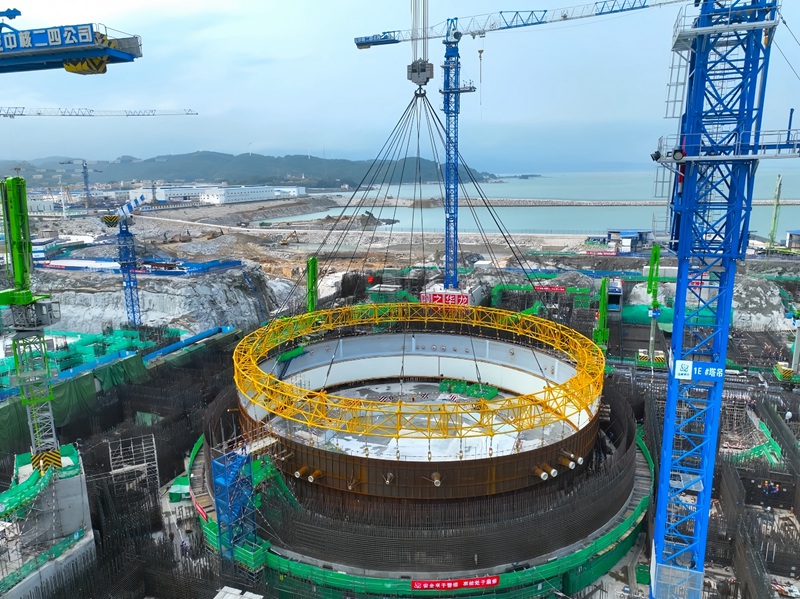

钢衬里是反应堆厂房安全壳的主要组成部分,起着防泄漏作用,在充分借鉴漳州核电一期工程建造经验的基础上,漳州能源继续深化推进薄壁柔性大直径钢衬里结构全模块化建造技术,本次吊装的钢衬里模块一由钢衬里底板外环板、加腋区竖直段、加腋区水平段、筒体1段以及46个贯穿件套筒组成,高度近8米,吊装总重超230吨,经车间预制和现场拼装后通过2000吨级履带吊吊装就位。


为保障本次吊装任务的顺利实施,漳州能源联合中核工程、中核咨询、中核二四、中核机械等参建单位,积极践行“六大控制七个零”高质量精细化工程项目管理模式,认真梳理落实开工前各项要素保障,深度下沉工程一线,通过施工逻辑优化、质量风险预防、质量过程控制、日例会协调、专项组推进等措施,全面推进3号机组反应堆厂房安全壳钢衬里全模块化施工工作,确保施工过程中安全质量全面可控、受控。漳州核电项目建设管理大团队始终坚持稳中求进、以进促稳,不断强化“整体·协同”,提升项目管控硬实力,以实际行动为集团“三位一体”奋斗目标实现添砖加瓦。(云霄县融媒体中心 谢榕 何元)
