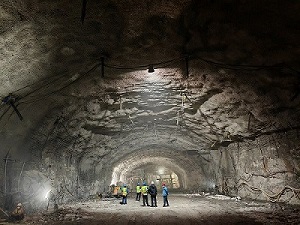

5月5日,乌海抽水蓄能电站地下厂房主变洞第一层完成了最后一次爆破,标志着主变洞首层开挖顺利完成。
乌海抽水蓄能电站地下厂房主变洞完成首层开挖
乌海抽水蓄能电站是内蒙古电力(集团)有限责任公司自主建设的第一座抽水蓄能电站,电站位于内蒙古乌海市海勃湾区,总装机容量1200MW,工程总投资83.39亿元,工程等别为一等,工程规模为大(I)型。电站枢纽建筑物主要由上水库、输水系统、地下厂房、下水库、地面开关站等组成,额定水头为411米,设计最大抽水用电量26.77亿kWh,设计年发电量20.08亿千瓦时,承担着蒙西电网系统中调峰、填谷、调频、调相、紧急事故备用及黑启动等功能,电站建成后可促进蒙西地区大规模风电、太阳能发电的并网消纳,提高新能源资源利用率,是推动能源绿色低碳转型,落实内蒙古自治区“两个率先”、“两个超过”发展目标的重点建设项目。对提高内蒙古电网安全、优化电源结构、增强新能源消纳能力、改善煤电机组运行条件、降低碳排放等具有不可代替的作用,对自治区构建以新能源为主体的新型电力系统、实现“碳达峰、碳中和”目标将起到重要支持作用。
乌海抽水蓄能电站效果图
地下厂房是抽水蓄能电站能量转换的核心构筑物,该工程于2023年10月开工,建设内容主要包括引水系统、尾水系统、地下厂房、金属结构等,计划安装4台300MW立轴单级混流可逆式水泵水轮机组等设备,是电站运行的心脏。主变洞平行布置在主厂房下游侧,是仅次于地下主、副厂房的特大洞室,与主、副厂房通过交通电缆洞及4条母线洞相连,承担着主变压器安装和运行工作,是地下厂房系统的重要组成部分。
目前,地下厂房正在进行中导洞、上下游边墙和顶拱锚索施工。根据进度安排,预计2025年7月,地下厂房向机电安装移交工作面,预计2027年年底首台机组投产发电。(景磊)
